洁净室第三方检测报告怎么看?6项核心指标合格判定

洁净室第三方检测报告怎么看?
6项指标合格判定+检测机构避坑+费用清单

这篇文章帮您解决:拿到检测报告看不懂、怕被检测机构坑、不清楚合理费用。您可以在10分钟内学会看报告,省下30%的检测费用和至少1周返工时间。我们整理了6项核心指标的合格标准和常见机构套路,根据您的情况可以直接对照查看。

关键词:洁净室检测 | 第三方检测报告 | 洁净室检测费用 | 检测机构选择 | 洁净度等级 | 悬浮粒子检测

洁净室建设完成后,第三方检测报告是竣工验收的主要凭证。但您作为采购或工程管理人员,在检测环节是否也遇到过下面3类问题?这篇文章可以帮您找到解决办法:

您可能遇到的情况1

施工方给了一份"自检报告",验收时被退回

施工方提供的自测数据没有CMA资质章(中国计量认证,是检测报告具备法律效力的前提条件),药监、卫健委、客户验厂都不认可,导致二次检测,工期延误1-2周。比如,有家制药企业用自检报告去申报GMP认证,被药监部门直接退回,重新找机构检测+整改,多花了2周时间。

您可能遇到的情况2

检测机构报价相差2-3倍,不知道多少算合理

同一间洁净室,不同机构报价从5千到3万不等。选便宜的怕没资质,选贵的又怕被宰。这是因为检测费用受洁净等级、面积、点位数量、检测指标等因素影响。

您可能遇到的情况3

拿到报告看不懂,不清楚是否真合格

一份检测报告十几页,数据表格密密麻麻,无法快速判断哪项合格、哪项超标,容易被施工方或检测机构牵着走。

先了解一个关键概念:CMA资质(中国计量认证)是检测报告具备法律效力的前提条件。没有CMA章的检测报告,无法用于GMP认证、ISO验收、环保备案及客户验厂。选机构时我们建议您先确认这一点。

如果您正在比价,可以留下您的行业+洁净室面积+需求量,我们帮您出一份报价参考

获取检测方案与报价单
1,200+
家企业通过检测验收
6
大行业覆盖
3-5天
快速出具CMA报告
95%以上
我们实测GMP认证一次通过率
一、为什么需要第三方检测?施工方常见的3个情况

洁净室检测不是走流程那么简单,而是决定工程能否交付、能否投产的关键环节。根据您所处的行业,以下几种场景通常需要出具具备CMA资质的第三方检测报告:

  • 新建洁净室竣工验收:作为向施工方支付尾款、办理竣工备案的依据
  • GMP认证/年审:制药、食品、化妆品行业维持生产许可的材料
  • ISO 14644认证:电子、半导体行业出口及客户审计的必备文件
  • 医院手术室/ICU年检:卫健委对医疗洁净环境的检查项目
  • 实验室CNAS评审:P2/P3生物安全实验室需要洁净环境检测
  • 客户验厂/审计:下游品牌商对供应商生产环境的审核依据
施工方/检测机构常见的3种情况

情况1:用"自检数据"代替第三方检测

部分施工方会使用自己的便携式粒子计数器现场测几个数据,打印一张没有CMA章的"检测报告"给业主。这种报告不具备法律效力,拿到药监、卫健委、客户处会被退回,需要重新找正规机构检测,耽误1-2周工期。

情况2:检测机构"资质挂靠"

市面上有部分中介机构自身没有检测设备、没有实验室,接到业务后转包给有资质的个人或小机构。您可以这样辨别:要求查看检测机构营业执照和CMA证书原件,并在"全国认证认可信息公共服务平台"输入证书编号核验。

情况3:低价机构漏检关键指标

部分低价检测机构为了压缩成本,会省略耗时较长的检测项目(比如浮游菌需要培养48小时)。一份不全的检测报告在验收时会被要求补测,总成本反而增加。根据您的情况,选择报价时不能只看总价,还要看包含哪些检测项目。

我们建议您:签订合同前,明确要求检测机构提供CMA证书复印件、检测项目清单、设备校准证书。同步参考洁净工程公司资质要求,报告出具后可以在官网核验CMA编号。

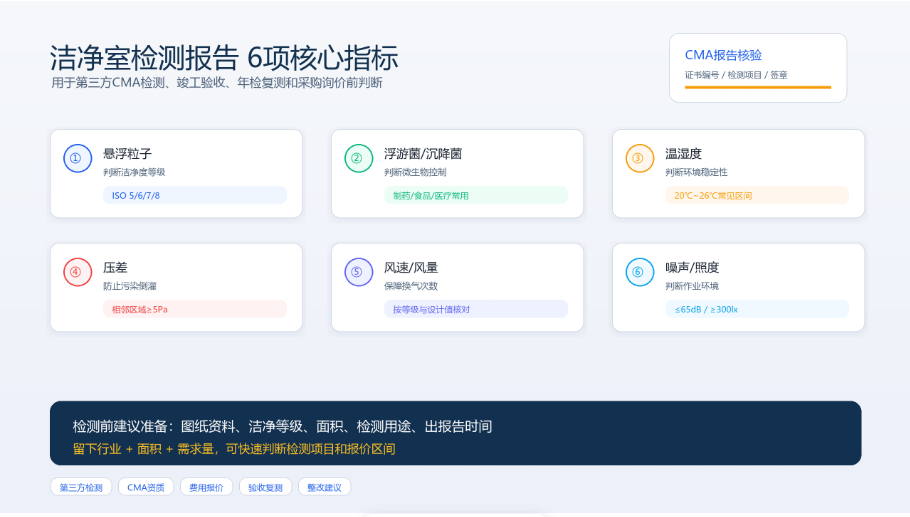

二、6项核心检测指标:合格标准与报告解读

根据《洁净厂房设计规范》(GB 50073-2013)及《医药工业洁净厂房设计标准》(GB 50457-2019),第三方检测报告通常包含以下6项核心指标。我们逐一说明检测目的和合格标准,您可以对照手中的报告逐项比对。

指标1:悬浮粒子(洁净度等级判定的核心)

检测目的:测量单位体积空气中不同粒径(直径)悬浮颗粒的数量。简单说,就是数一下空气中灰尘和微粒有多少。这是判定洁净室等级(比如百级、千级、万级)的核心指标。

合格判定方法:以ISO 14644-1标准为例,各等级对悬浮粒子的限值如下(单位:个/m³):

洁净度等级 ≥0.5μm粒子限值 ≥5.0μm粒子限值 典型应用场景
ISO 5(百级) ≤3,520 ≤29 制药A级区、手术室、芯片光刻
ISO 6(千级) ≤35,200 ≤293 制药B级区、精密组装
ISO 7(万级) ≤352,000 ≤2,930 制药C级区、电子组装
ISO 8(十万级) ≤3,520,000 ≤29,300 制药D级区、普通食品车间

报告怎么看:找到报告中"悬浮粒子"栏目,查看实测数值。实测值 ≤ 上表限值即为合格。注意区分静态测试(设备关闭)和动态测试(正常生产),两者的限值不同。

指标2:浮游菌与沉降菌(微生物控制)

检测目的:测量空气中浮游菌(悬浮状态的细菌)和沉降菌(落到培养皿上的细菌)的数量。这是制药、食品、医疗行业的必检项目,直接影响产品无菌性和患者安全。

合格判定(医药工业):

洁净度等级 浮游菌(CFU/m³) 沉降菌(CFU/皿,0.5h) 表面菌(CFU/碟)
A级(ISO 5) <1 <1 <1
B级(ISO 6) ≤10 ≤5 ≤5
C级(ISO 7) ≤100 ≤50 ≤25
D级(ISO 8) ≤200 ≤100 ≤50

报告怎么看:浮游菌单位是CFU/m³(菌落形成数/立方米),沉降菌单位是CFU/皿(每个培养皿上的菌落数)。所有检测点位的数值都不能超过对应等级的限值。如果某一点位超标,即使平均值合格,该点位也需要整改后复测。

指标3:温湿度(环境稳定性)
行业类型 温度要求 相对湿度要求 依据标准
医药工业(无菌) 20℃~24℃ 45%~60% GB 50457-2019
医药工业(非无菌) 18℃~26℃ 45%~65% GB 50457-2019
电子工业 22℃±2℃ 45%~55% GB 50073-2013
医院手术室 21℃~25℃ 30%~60% GB 50333-2013
指标4:压差(防止交叉污染的关键)

核心原理:洁净空气从高压区流向低压区。通过压差梯度设计,确保污染不会从低级别区域倒灌入高级别区域。比如,A级区(百级)的压力 > B级区(千级) > C级区(万级) > 非洁净区,这样空气只能从洁净度高的区域流向低洁净度区域。

区域关系 压差要求 适用场景
洁净室 vs 室外/非洁净区 ≥10 Pa 所有正压洁净室
相邻不同等级洁净区 ≥5 Pa 制药A/B/C/D级区之间
生物安全实验室(负压) ≤-10 Pa P2/P3生物安全实验室

重点检查:如果出现压差反向(低级别区压力高于高级别区),属于不合格,需要整改。

指标5:风速与风量(换气次数保障)
洁净度等级 换气次数(次/h) 送风口风速(m/s)
ISO 5(百级/A级) ≥300~500(层流) 0.36~0.54
ISO 6(千级/B级) ≥50~60 按设计值
ISO 7(万级/C级) ≥20~25 按设计值
ISO 8(十万级/D级) ≥15~20 按设计值
指标6:噪声与照度(人员工作环境)
指标 合格范围 检测依据
噪声级(空态) ≤65 dB(A) GB 50073-2013
噪声级(动态) ≤70 dB(A) GB 50073-2013
照度(一般照明) ≥300 lx GB 50034-2013
照度(精细操作区) ≥500 lx GB 50034-2013

看完指标不太确定您的报告是否合格?可以发报告给我们,免费帮您预审

提交报告免费预审
三、拿到检测报告后,4步快速判定是否合格

一份规范的检测报告通常包含以下结构。拿到报告后,您可以按以下步骤核对,10分钟左右可以判断整份报告是否可用:

步骤1:核对CMA资质章
  • 报告首页或骑缝处需要有CMA资质章,这是报告有法律效力的前提
  • 章内编号可以在"全国认证认可信息公共服务平台"查询真伪
  • 确认委托方名称、项目地址、检测日期是否正确
步骤2:核对检测点位
  • 检测点位数量应符合标准要求。比如,悬浮粒子检测点数与房间面积相关,面积越大点数越多
  • 点位布置图应清晰标注各检测点在平面图中的位置
  • 采样高度通常为操作台面以上0.8~1.5m
步骤3:逐项比对6项指标
  • 对照本文第二部分的表格,逐项比对实测值与限值
  • 关注报告中是否标注"不合格""超标"或"不符合"
  • 处于临界值的数据,我们建议关注其测量不确定度
步骤4:查看结论页与签字
  • 结论页应明确给出"合格"或"不合格"的总体判定
  • 不合格项目应附有整改建议或复测要求
  • 报告应有编制人、审核人、批准人签字,并加盖公章
我们建议您注意:如果发现报告数据异常(比如所有数据完美一致、小数点后位数异常统一),需要警惕数据造假。正规检测报告的数据应有合理的波动范围。
四、洁净室检测费用明细:多少钱算合理?

检测费用与洁净室面积、洁净等级、检测指标数量及点位数量直接相关。根据您的情况不同,费用也会有所差异。如果项目还处于预算阶段,可以先参考洁净车间造价表2026净化工程报价对比指南。以下是行业内常见的价格区间,供您在询价时参考:

洁净室等级 面积区间 6项全指标检测费用 检测周期
十万级(ISO 8) 100~300㎡ 5,000~10,000元 3~5个工作日
万级(ISO 7) 100~300㎡ 8,000~15,000元 3~5个工作日
千级(ISO 6) 100~300㎡ 15,000~25,000元 5~7个工作日
百级(ISO 5) 100~300㎡ 25,000~40,000元 5~7个工作日

影响检测费用的关键因素:您可以根据以下因素估算自己的检测预算

  • 点位数量:面积越大、洁净等级越高,要求的检测点位越多,费用越高。比如,50㎡和500㎡的检测点位数量可能差3~5倍
  • 检测指标:只做悬浮粒子和浮游菌的费用,低于6项全指标。您可以根据验收要求选择需要的项目
  • 静态/动态:动态检测(正常生产状态下)通常比静态检测费用高20%~30%
  • 加急需求:常规3~5天,加急1~2天出报告通常加收30%~50%。如果时间充裕,按常规周期可以节省这部分费用
  • 差旅成本:检测机构所在地与项目地的距离会影响差旅费用。您可以优先选择本地或有分支机构的检测公司
我们建议您:在签订施工合同时,将"第三方检测"条款写入合同,明确检测项目、合格标准及费用承担方(通常由施工方承担首次检测费用)。可结合洁净工程施工合同风险条款提前约定,避免竣工后因检测费用产生分歧。
五、检测不合格怎么办?整改方向与复测要点

如果检测报告显示部分指标不合格,您不用太担心,多数情况下可以通过针对性整改后复测达标。根据我们接触过的项目经验,约80%的不合格项通过调整风量、更换密封条或加强消毒就能解决。更完整的验收问题可参考洁净车间验收不合格的8种原因。以下是常见不合格项的整改方向:

不合格指标 可能原因 整改方向
悬浮粒子超标 过滤器泄漏、换气次数不足 检漏高效过滤器、增加换气次数
浮游菌/沉降菌超标 消毒不彻底、回风系统污染 加强消毒、清洗回风管道
温湿度不合格 空调容量不足、设备故障 检修空调设备、检查门窗密封
压差不合格 密封条老化、风量不平衡 更换密封条、调整风量平衡
风速/风量不足 风机转速不足、风管漏风 调整风机频率、修补风管漏点
噪声超标 风机转速过高、消声器失效 降低风机转速、更换消声器

复测注意事项:

  • 整改完成后,由具备CMA资质的机构进行复测
  • 复测时我们建议扩大检测点位数量,验证整改效果
  • 保留整改前后的检测报告对比,作为工程验收档案

检测不合格需要整改方案?可以留下您的行业+洁净室面积,我们提供技术指导+复测方案

咨询整改方案
六、如何选择靠谱的检测机构?4个考察维度

选择检测机构时,我们建议从以下4个维度考察,避免选到"资质挂靠"或"数据造假"的机构:

维度1:资质认证(硬性门槛)
  • CMA资质:需要具备中国计量认证,且认证项目中包含"洁净室(区)环境参数"检测能力
  • CNAS认可:如需出口或参与国际项目,建议同时具备CNAS认可
  • 可以在"全国认证认可信息公共服务平台"查询机构资质真伪
维度2:检测设备(数据可靠的基础)
  • 激光粒子计数器应在校准有效期内(通常每年校准一次)
  • 浮游菌采样器应符合安德森撞击原理,具备计量校准证书
  • 压差计、风速仪、温湿度计等辅助设备均应在校准有效期内
维度3:行业经验
  • 优先选择有同行业检测经验的机构(制药GMP电子半导体医院手术室等)
  • 可以了解机构是否参与过GMP认证、ISO 14644认证等项目的检测
  • 可以要求机构提供近期同类项目的检测报告样本(脱敏处理后)
维度4:服务能力
  • 检测周期:常规项目3~5个工作日,紧急项目可协商加急
  • 现场配合:是否允许您现场见证,是否提供检测过程记录
  • 售后支持:不合格时是否提供整改技术指导,复测是否优惠
七、采购人员常问的5个问题
Q1:检测费用能不能让施工方出?

可以。根据行业惯例,施工方通常承担首次检测费用。我们建议您在签订施工合同时,将"竣工验收第三方检测"条款写入合同,明确检测项目、合格标准及费用承担方。不合格需整改后复测,复测费用通常由责任方承担。

Q2:检测报告多久出?能加急吗?

常规项目3~5个工作日出具报告。浮游菌/沉降菌因需要培养48小时,是时间瓶颈。如需加急,部分机构可提供1~2天出报告服务,通常加收30%~50%费用。建议提前规划,避免因检测耽误验收节点。

Q3:检测不合格,施工方不认账怎么办?

我们建议您在签订合同时明确:以具备CMA资质的第三方检测机构出具的报告为验收依据,不合格由施工方负责整改至合格。如果已经出现纠纷,您可以保留检测报告原件、合同条款、整改沟通记录,作为维权依据。

Q4:同一家机构检测又复测,数据会不会造假?

正规CMA机构受国家市场监管部门监管,数据造假将面临吊销资质的处罚。如果对某机构数据存疑,复测时可以更换另一家具备CMA资质的机构进行交叉验证。同时,可以要求检测机构提供原始检测记录和仪器读数照片。

Q5:检测前我们自己能做什么准备?

根据我们的经验,准备工作做得越充分,一次通过率越高。您可以按以下步骤操作:首先确保空调净化系统连续正常运行至少24小时;然后完成清洁消毒,检测前2小时内禁止人员进入;准备好设计图纸和空调竣工资料;最后确认检测当天设备处于正常运行状态(动态检测)或关闭状态(静态检测)。

需要安排洁净室第三方检测?

我们提供CMA资质洁净室检测服务,覆盖制药、电子、医疗、食品等行业。支持竣工验收检测、年度复检、GMP认证检测、整改后复测。留下您的行业+洁净室面积+需求量,我们提供一份报价参考。

咨询电话 020-84554339(工作时间)
技术咨询 15018770887(24小时) 18127974973
电子邮箱 Jim@gzkunling.com
获取检测方案与报价单

服务区域:全国 | 报告周期:3-5个工作日 | 资质:CMA/CNAS双认证 | 已服务1,200+家企业

站内链接矩阵:检测验收、造价、选型、案例

参考标准与规范

本文检测标准参考 GB 50073、GB 50457、ISO 14644、GB 50333 等相关规范,具体检测要求以项目合同、行业监管要求及最新版标准为准。
