普通实验室升级P2实验室:改造条件、工期、造价全拆解
普通实验室升级P2实验室:改造条件、工期、造价全拆解
如果您正在考虑把现有普通实验室改造成P2(生物安全二级)实验室,但不确定墙体、通风、设备、预算和周期怎么判断,这篇文章用围护结构、暖通系统、功能分区、设备配置、三废处理5个方面完整拆解。
密封、通风、BSC、分区、三废
60-100㎡常见项目工期
常规综合造价参考
预算需按现场核算
站内链接矩阵:建议延伸阅读
- 实验室净化工程施工流程:了解设计、施工、调试、验收的完整7步流程。
- P2/P3/BSL-2/洁净车间怎么选:判断实验室等级和造价差异。
- 实验室净化工程真实案例:参考P3、无菌、PCR等交付数据。
- 实验室净化公司选型采购指南:核查资质、比较报价和筛选服务商。
- 洁净车间造价表2026:对照不同等级、面积下的单方造价。
- 洁净工程施工合同风险条款:签约前核查变更签证、工期违约和质保金。
一、您是否遇到这类问题
如果您所在的实验室正计划开展病原微生物培养、鉴定、药敏试验,承接核酸检测、血清学检测等临床检验项目,参与政府招标的公共卫生检测服务,或申报CMA资质认定、CNAS实验室认可,就需要考虑升级为P2实验室。
二、改造条件拆解:5个系统怎么改
1. 围护结构密封改造
普通实验室常用砖墙或石膏板隔墙,气密性通常不够。P2要求墙面、地面、天花板全部密封,不能有明显缝隙。
| 改造项 | 普通实验室 | P2标准要求 | 改造方案 |
|---|---|---|---|
| 墙体 | 普通砖墙/石膏板 | 50mm机制净化彩钢板,拼接密封 | 拆除原隔墙,更换彩钢板并用密封胶填缝 |
| 地面 | 普通地砖/PVC | 环氧树脂地坪,耐腐蚀、无缝 | 铲除原地砖,做2-3mm环氧自流平 |
| 门窗 | 普通木门/铝合金窗 | 气密门、带锁、自动关闭、有可视窗 | 更换气密门,外窗加密封条或封堵 |
| 天花 | 普通矿棉板吊顶 | 密封吊顶,便于消毒清洁 | 更换为净化铝扣板或彩钢板吊顶 |
2. 通风与负压系统重建
这是普通实验室升级P2技术含量较高、造价占比也较高的部分。完整施工节点可参考实验室净化工程施工流程,涉及病理场景时也可对照病理实验室专业通排风系统设计方案。
- 全新风直流排风:进来的空气不循环使用,一次性排出。
- 负压梯度:核心实验区相对缓冲间压差不低于-5Pa,缓冲间相对外部走廊不低于-10Pa。
- 定向气流:空气从清洁区流向污染区,路径单向且不可逆。
- 换气次数:整体换气不低于15次/小时。
- 高效过滤:排风口配置HEPA高效过滤器,级别不低于H13或H14。

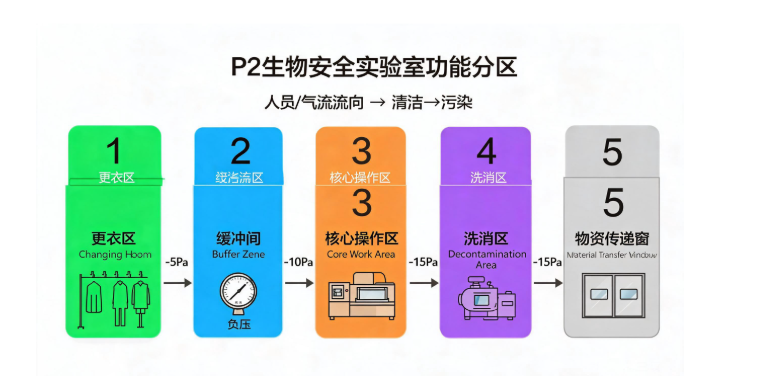

3. 功能分区隔离
P2实验室要求人流、样本流、废物流三条动线不交叉。标准做法是分成更衣区、缓冲间、核心操作区、洗消区、物资传递区。若项目涉及PCR检测功能,可结合PCR核酸检测实验室建设避坑指南重点核对样本流、气流和污染控制逻辑。
4. 核心设备配置
| 设备名称 | 数量参考 | 参考价格 | 功能说明 |
|---|---|---|---|
| II级生物安全柜 | 1-2台 | 3-8万元/台 | 保护操作者和环境,是P2核心设备 |
| 高压蒸汽灭菌器 | 1台 | 2-5万元 | 对实验废固、废液做灭菌处理 |
| 洗眼器+应急喷淋 | 1套 | 0.3-0.8万元 | 紧急冲洗 |
| 传递窗 | 1-2个 | 0.5-1.5万元/个 | 双门互锁,物料进出不破坏压差 |
| 压差监测仪表 | 1套 | 0.5-1万元 | 24小时实时监测并留存数据 |
5. 三废处理系统
废气需HEPA过滤加消毒预处理后外排;废液需高温高压灭菌或化学消毒后排入市政污水;废固需高压灭菌后按医疗废弃物转运。
三、改造工期排布:45-60天怎么分配
以80平方米普通实验室升级P2为例,标准工期大约45-60天:设计深化5-7天,材料采购7-10天,拆除施工3-5天,围护结构7-10天,通风系统10-15天,设备安装5-7天,调试验收5-7天。
四、改造造价拆解:钱花在哪
如果需要把P2实验室预算与其他洁净工程类型横向对比,可先查看洁净车间造价表2026和GMP车间建设总造价拆解。
- 围护结构装修:30%-40%,包括彩钢板、环氧地坪、气密门、吊顶。
- 通风净化系统:25%-35%,包括新风机组、风管、HEPA过滤、压差控制。
- 设备采购:20%-30%,包括生物安全柜、灭菌器、传递窗、监控。
- 设计咨询及其他:约10%-20%,包括图纸设计、检测、培训等。
五、普通实验室 vs P2实验室
| 对比项 | 普通实验室 | P2实验室 |
|---|---|---|
| 生物安全柜 | 不要求 | 需配置II级A2或B2型 |
| 通风方式 | 自然通风或普通空调 | 全新风直流排风,换气不低于15次/h |
| 负压梯度 | 无要求 | 核心区相对缓冲间不低于-5Pa |
| 三废处理 | 常规排放 | 废气过滤、废液消毒、废固灭菌 |
| 备案管理 | 不要求 | 需向省级卫生主管部门备案 |
六、验收检测与备案流程
P2实验室改造完成后,通常需要检测压差梯度、换气次数、洁净度、沉降菌、浮游菌、噪声、照度等指标。备案流程包括提交备案申请表、平面图、生物安全管理体系文件,主管部门现场核查,取得备案凭证后正式开展实验活动。供应商筛选和资料准备可参考实验室净化工程公司选型采购指南。
七、真实改造案例
- 华南某三甲医院检验科P2改造:80平方米,55天,46万元,一次通过备案验收。
- 某省级疾控中心P2升级:120平方米,60天,65万元,核心区-8Pa,换气18次/h。
- 某高校科研实验室P2改造:60平方米,45天,22万元,沉降菌4CFU/4h,备案已通过。
更多实验室工程参考可查看实验室净化工程公司真实案例和高校教学洁净实验室工程案例。
八、5个常见改造误区
- 混淆洁净度与生物安全,按洁净车间标准过度装修。
- 忽略压差梯度,只装排风机,没有设计缓冲间压差。
- 用超净工作台代替生物安全柜。
- 实验废水未经处理直接排入下水道。
- 竣工检测通过后才开始整理备案材料。

九、怎么选改造服务商
P2实验室改造涉及建筑、暖通、净化、设备和电气多个专业。签约前建议先核对洁净工程公司资质要求,并结合净化工程公司推荐2026进行案例与报价横向比较。涉及合同条款时,可对照洁净工程施工合同12个风险条款。
